中扎科-温拖35kV线路工程正式投运

能投建工集团 2015/01/08 0
  在德格县委、县政府和德格县格萨尔电力有限公司的大力支持下,金纬公司经过半年的艰苦施工作业,圆满完成了中扎科-温拖35kV线路工程建设,该工程于11月20日通过验收,12月20日正式带电投运。
\

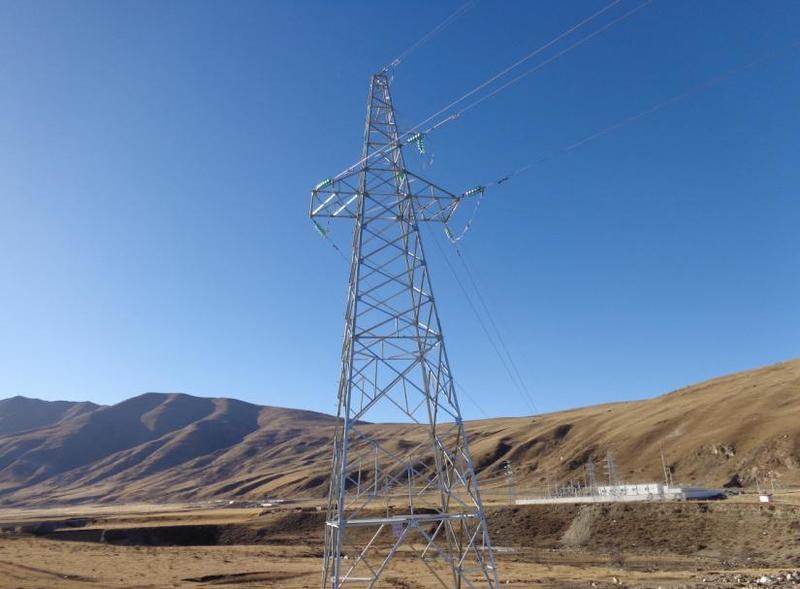

  中扎科-温拖35kV线路工程是甘孜州德格县无电地区电力建设工程的有机组成部分,线路工程总长39.73公里,杆塔总计159基,其中施工难度较大的铁塔占18基,电杆141基。该地区位于海拔4000多米的高海拔地区,气温低、空气稀薄,冬季夜间气温低达零下10度,施工条件艰苦。
  为确保工程顺利施工,工程施工单位金纬公司将无电地区电力建设置于工作首位,组成专项工作组,通过实地调研,第一时间解决施工难题、把控工程进度。在县委、县政府的支持下,项目业主单位德格县格萨尔电力有限公司与金纬公司全力配合,积极做好现场施工协调、材料设备采购供应工作,通过加强施工现场人力、机具组织和安全质量管理,保障了工程施工的进度、安全和质量。
  该工程的顺利投运,解决了温拖、年古、浪多、阿须等片区的通电问题,为支援民族地区电力建设做出了突出贡献,并为实现州委、州政府提出的村村通目标打下了坚实基础。
